Recertificación de 40 años en Miami-Dade y Broward vs. la inspección de hitos de Florida

Homeland Public Adjusters · Última revisión: octubre de 2026


Respuesta corta: la “recertificación de 40 años” ya no es de 40 años en el sur de Florida. Miami-Dade redujo su recertificación de edificios a 30 años (luego cada 10 años) en 2022. El Programa de Inspección de Seguridad de Edificios de Broward ahora empieza a los 25 años (luego cada 10 años). Ambos programas cubren mucho más que condominios, y para los edificios de condominio y cooperativa la inspección de cada condado cuenta para la inspección de hitos estatal.
¿Tiene un reclamo de propiedad en cualquier parte de Florida? Un ajustador público con licencia de Homeland va a su propiedad en pocas horas — no tiene que ir a una oficina. Llame al (305) 783-3777 (Florida) o al (732) 517-3777 (Nueva Jersey), 24/7.
Verifíquenos · Acreditada por el BBB, A+ · nuestros ajustadores con licencia

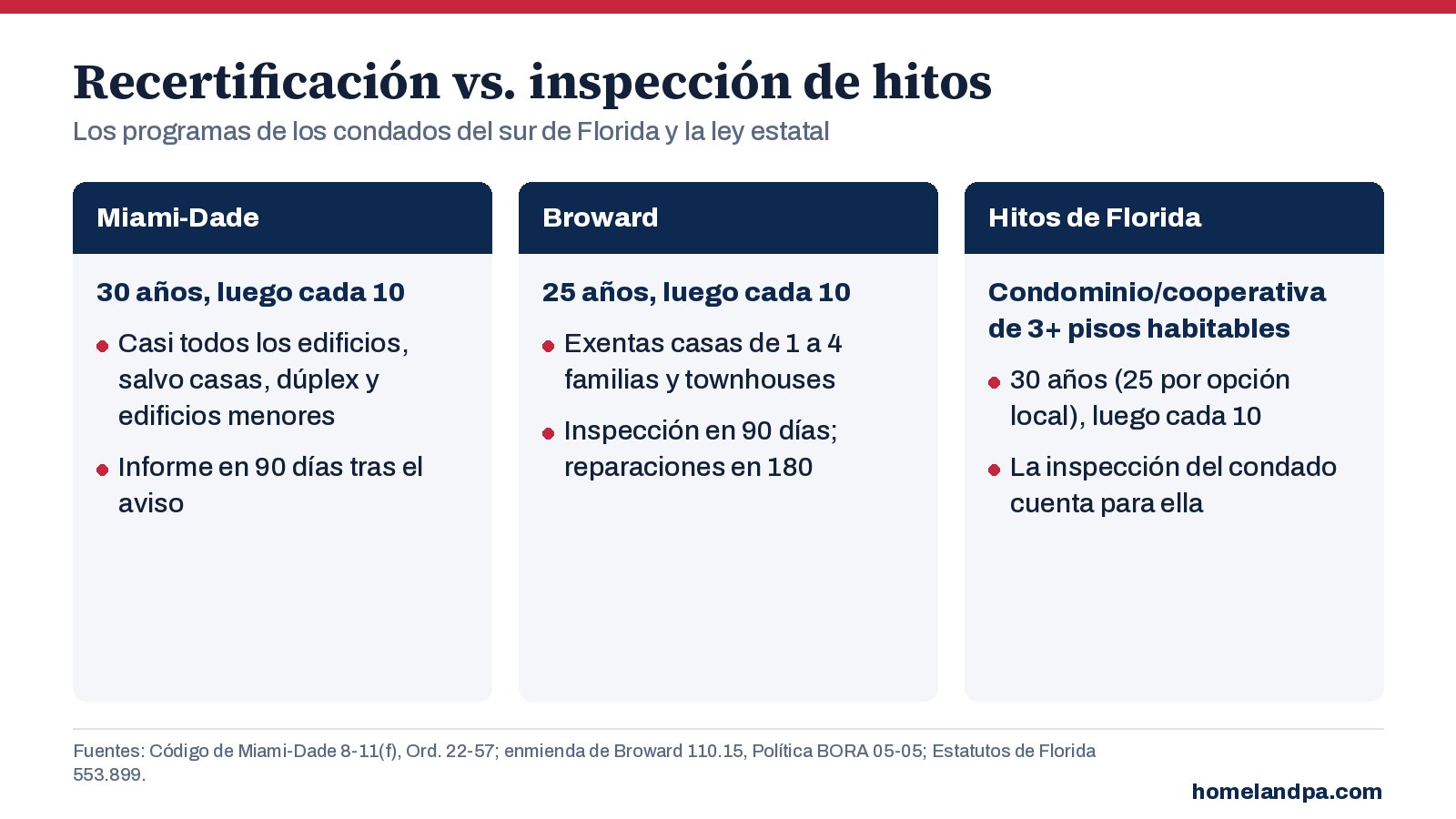

Condado de Miami-Dade
- Código del Condado §8-11(f), enmendado por la Ordenanza 22-57 (2022): recertificación a los 30 años, luego cada 10 años.
- Cubre todos los edificios salvo casas unifamiliares, dúplex y edificios “menores” (carga de ocupantes de 10 o menos y 2,000 pies cuadrados o menos).
- El informe vence dentro de 90 días del Aviso de Recertificación Requerida del condado; los dueños también reciben avisos de cortesía con dos años y un año de anticipación.
- Donde aplica la ley estatal de hitos, la recertificación del condado la cumple.
Condado de Broward
- El Programa de Inspección de Seguridad de Edificios de Broward (Código de Construcción de Florida, enmienda de Broward §110.15) aplica a los 25 años, luego cada 10 años.
- Exentos: edificios federales y estatales, escuelas de la Junta Escolar, viviendas de una a cuatro familias de tres pisos habitables o menos, townhouses en propiedad absoluta, estructuras menores de menos de 3,500 pies cuadrados y algunos otros.
- Las inspecciones vencen dentro de 90 días del aviso (el funcionario de construcción puede dar hasta 60 días más si se pide por escrito); las reparaciones vencen dentro de 180 días del informe salvo que el funcionario apruebe más, con un permiso activo.
- La inspección cuenta para ambas fases de la inspección de hitos estatal.
Cómo encaja con la ley estatal
La inspección de hitos de Florida (§553.899) aplica a los edificios de condominio y cooperativa de tres pisos habitables o más a los 30 años, y permite que las agencias locales la exijan a los 25. Vea Inspecciones de hitos en Florida. En Miami-Dade y Broward, una sola inspección suele cumplir con ambas; para cualquier otro tipo de edificio, el programa del condado aplica por sí solo.
Qué deben hacer las juntas y los administradores
- Busque la fecha del certificado de ocupación de cada edificio y anote en el calendario las fechas del condado y del estado.
- Esté atento al aviso del condado; el plazo es corto (90 días).
- Dé seguimiento a cada reparación que indique el ingeniero, con su plazo, y guarde las cartas de cierre (vea la guía de hitos).
- Guarde los informes con el expediente del seguro; son la condición documentada del edificio antes de la próxima tormenta.

Preguntas frecuentes
¿La recertificación de Miami-Dade sigue siendo de 40 años?
¿Cuándo exige Broward una inspección de seguridad del edificio?
¿Cuenta la inspección del condado como la inspección de hitos estatal?
Fuentes: Condado de Miami-Dade, recertificación de edificios; Ordenanza 22-57 de Miami-Dade; Programa de Inspección de Seguridad de Edificios del Condado de Broward; Política BORA 05-05 de Broward; Estatutos de Florida §553.899.
Esta guía es información general para juntas y administradores de asociaciones, vigente a octubre de 2026. No es asesoría legal. Rigen sus documentos de gobierno, sus pólizas y el abogado de su asociación. Los programas de los condados cambian; confirme los requisitos vigentes con el departamento de construcción de su condado.
